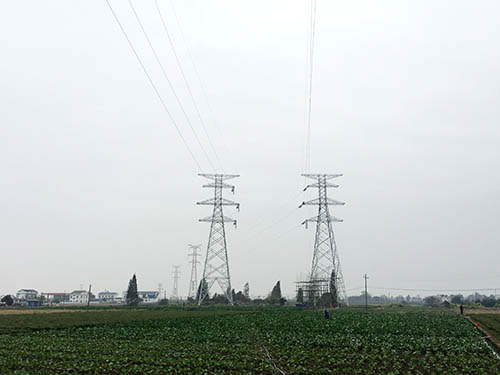

(本网向塘讯)11月20日,由公司电务分公司昌赣三电迁改项目部负责的220kV向塘电铁Ⅲ、Ⅳ线27#-32#段顺利完成迁改。
据悉,220KV电铁Ⅲ、Ⅳ线是昌福铁路及京九铁路接触网的主备电源,在南昌县向塘镇新建昌赣客运专线跨沪昆铁塔特大桥5#至6#墩上跨,已不能满足后续高铁运行及架梁运行要求,需进行迁改。迁改工程涉及架设导线2.2km,新建铁塔10基铁塔,其中耐张塔8基,直线塔2基。
该迁改工程是一块难啃的“硬骨头”:一是220kV向塘电铁Ⅲ、Ⅳ两个回路不能同时停电,Ⅳ停电破口施工时Ⅲ回路处于带电状态,安全风险高、施工难度大;二是迁改路径需向塘军用机场、所经村部、向塘镇 南昌县城乡规划建设局等相关单位报备,审批难度大;三是铁塔、基础及线路路径位于大片稻田、蔬菜基地以及跨越7处0.4kv及以上线路,基础施工、铁塔组立、架设导线等无施工路径,导致协调难度剧增。
针对该情况,公司电务分公司昌赣三电迁改项目部全体员工高度重视,成立了以项目经理为组长的专攻小组,小组成员共同合作,积极收集当地相关的各项征拆政策,分别与审批单位、施工单位、土地产权方等多方协调,最终为迁改工作争取了良好的施工条件。同时,为确保迁改施工安全顺利进行,项目部本着安全第一,预防为主的指导方针,在施工前制定专项施工方案和安全防护措施,组织进场作业人员进行安全技术培训,提高安全防范意识。在施工过程中,项目部细化分工、责任到人,切实做到盯控各个关键区域,保证全线无盲区。
有了各项有力措施的保障和项目部全体职工克服一切困难的决心,公司电务分公司昌赣三电迁改项目220KV电铁Ⅲ、Ⅳ线路迁改顺利完成,为架梁通道扫清了障碍。至此,昌赣客运专线II标“三电”合同内迁改工程已全部完成。(张懿)
