公司南昌地铁3号线车辆段项目部开始进行室外电缆敷设

日期:2019-05-09

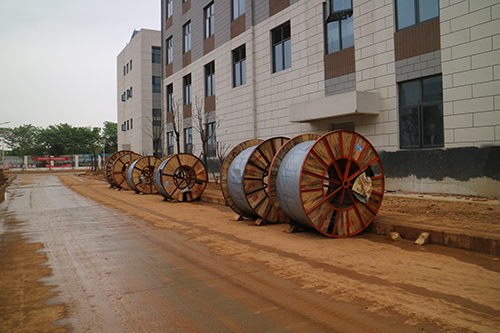

        (本网南昌讯)5月5日,公司南昌地铁3号线莲塘车辆段项目部开始敷设室外电缆,标志着车辆段室外电力工程进入收尾阶段。
        据了解,此次敷设电缆主要型号ZR-YJY234*240+1*120,ZR-YJY23 4*150+1*70等,敷设长度约为32000米,计划放缆工期为15天。此次敷设电缆出线端为运用库跟随所,进线端为综合维修楼,敷设完成后具备通电条件,能够为综合维修楼动力设备及照明灯具等提供电力条件,确保南昌地铁3号线莲塘车辆段实现今年7月30日接车目标。
        连接设备的电缆敷完成后,项目部将对电缆绝缘做好相关测试工作,确保一次性送电成功,为下步设备单机调试和联合调试打好基础。 (袁金金)
\
