机电公司参建的南昌轨道交通3号线莲塘车辆段项目开始综合联调

日期:2020-07-13

        (本网南昌讯)7月11日,机电公司参建的南昌轨道交通3号线莲塘车辆段开始综合联调。
        综合联调工作是地铁开通的重要前提和基础。机电公司南昌轨道交通3号线莲塘车辆段项目部主要负责车辆段内1个牵引所及1个跟随所供电专业设备联调工作,具体包含1500V开关、钢轨限位装置、负极柜(西门子)、接触网隔离开关(成都通力)、单向导通(北京太格)、整流器(上海整流器厂)、交直流屏(深圳昭阳)、配电变(海南金盘)、35KV高压柜、400开关柜设备调试。

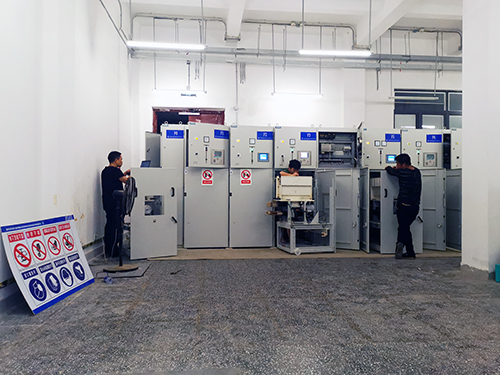

        项目部积极配合联调工作,提前做好充分准备,通过成立调试领导小组,编制调试方案,细化任务,明确分工,责任到人,加强协调与监督等措施,确保了联调工作的顺利进行。在调试过程中,综合监控与 PSCADA、供电系统双方接口通讯及接收数据正常、设备运行正常,测试通过率99.9%。
        此次综合联调工作的顺利进行,为即将到来的空载试运行奠定了基础,项目部将继续发扬“铁军”精神,为南昌市民交出一份满意答卷而不懈努力。(杨丽 赵梦雨)

\
