机电公司安九铁路三电迁改项目最后一处融雪箱变合闸送电成功

日期:2021-12-01

        (本网九江讯)11月23日凌晨4时15分,随着供电段调度一声令下“开始送电”,机电公司安九铁路三电迁改项目庐山站站内融雪箱变一次合闸送电成功,带电运行稳定。

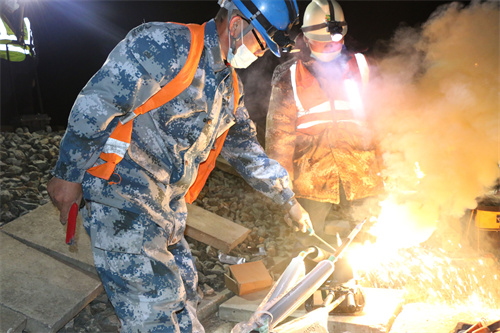

        本次施工采用的是10kV至35kV电缆工艺熔接式直通接头的制作方法,依次进行了电缆外层切剥、芯缆的切剥及精修、线芯焊接及接头处内半导体电层、绝缘层及外半导体电层的三层熔合等步骤,是安九高铁最后一处融雪箱变高低压电缆施工。
        在临近施工计划和营业线施工计划审批手续下达前,机电公司安九铁路三电迁改项目部超前准备,提前编制《融雪箱变断缆引电源方案》、《事故抢修应急预案》,同时在施工前召开预想会,就人员分工、工器具准备、施工交底、停送电检查、应急抢险、后勤保障等方面进行全面细致布置,保证了整个施工过程有条不紊。
        由于天窗下达次数少,施工工作量大,时间紧任务重,为尽快达到保通送电条件,项目部积极开展“决战决胜四季度,工人争先锋”活动,连续多日天窗点工作至凌晨,在线路上陆续完成埋设过轨管道、敷设电缆、调试设备、熔接电缆等施工,同时组织青年突击队定点值守,盯控现场安全,充分发挥青年生力军作用。
        安九铁路庐山站站内融雪箱变一次合闸送电成功,为安九道岔调试与融雪提供保障,此后安九线将从联调联试阶段转为正式试运行阶段,保证安九高铁年底开通。同时,也意味着项目部电力变电专业又一次取得了突破性、关键性的胜利,充分体现了四局人敢打硬仗、勇打胜仗的“铁军”精神。(万雪辉)

\
