(本网凉山州讯)12月3日,
中铁四局机电公司承揽的G7611昭通(川滇界)至西昌段高速公路JD1标项目外电引入部分吹响大干号角。
机电公司电务分公司主要承担控制性工程金阳隧道、老营盘隧道机电工程及场区供电工程中的外电引入部分(含变电所)。此次施工的是南瓦变电站-金阳隧道出口及南瓦-波西T接波西隧道进口永临结合35kV输电线工程,总长度约25公里,线路总体设计82基铁塔.该线路在后续工作中,对保证隧道及高速公路的电力供应,起到至关重要的作用。

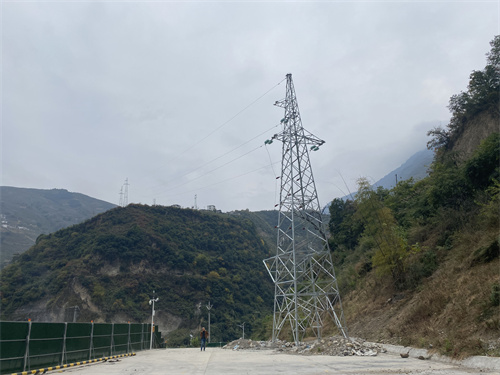

该架空线路在崇山峻岭中穿梭,大部分塔基位于山腰或山顶,海拔跨度大,在800-2300之间。温度低,对冬季的防寒防冻措施要求高。作业材料运输不便,需要驮马及架设重力索道二次倒运运输材料。大部分基础下岩石含量较高,挖掘过程艰难,施工工艺复杂,施工过程中安全风险较高。
为落实“决战四季度”任务目标,确保工程进度,机电公司电务分公司统筹推进,合理安排,加大人员投入,优化资源配置,紧凑工序衔接,共投入现场施工人员200余人,全力以赴保质量、赶进度,基础开挖、基础浇筑、铁塔架设等施工正交叉进行,原计划12月初的立塔工作于11月21日提前施工。
自10月中旬进场至今,已完成基础开挖69基,基础浇筑54基,组塔6基,项目部将继续统筹推进,盯牢工程进度,确保各个节点目标高质高效完成。(万雪辉)
